Concevoir un laboratoire ne commence pas par un dessin. Le plan d’implantation est l’aboutissement d’une collecte méthodique : activités hébergées, équipements à installer, flux à organiser, contraintes réglementaires à respecter.
Chaque décision de positionnement engage la sécurité des opérateurs, l’efficacité des manipulations et la capacité du laboratoire à évoluer. Ce contenu détaille la méthode pour passer des besoins exprimés à un plan d’implantation vérifié, en couvrant les données d’entrée, le zonage, les flux, l’implantation et les étapes de validation.
Quelles données réunir avant de dessiner un plan ?
La qualité d’un plan d’implantation dépend directement de l’exhaustivité des informations collectées en amont. Ces données se répartissent en quatre catégories, chacune conditionnant des choix d’organisation distincts.
L’inventaire des équipements mérite une attention particulière. Un équipement sensible comme une balance de précision ne s’implante pas au même endroit qu’une centrifugeuse. Les caractéristiques à documenter incluent les dégagements nécessaires pour l’utilisation quotidienne et pour la maintenance : accès arrière ou latéraux, espace d’ouverture des portes et tiroirs, dégagement pour le retrait d’un composant lourd.
Définir les zones fonctionnelles du laboratoire
À partir du programme fonctionnel, le laboratoire est décomposé en zones correspondant à des fonctions homogènes. Cette décomposition constitue l’ossature du plan : elle conditionne la position de chaque équipement et le tracé de chaque réseau.
| Zone fonctionnelle | Ce qu’elle regroupe | Contraintes d’implantation |
|---|---|---|
| Zones techniques | Paillasses humides et sèches, postes instrumentaux, zones de pesée, sorbonnes. | Distances de travail, dégagements, accès aux équipements de sécurité, proximité des stockages associés. |
| Support logistique | Stockage réactifs, consommables et échantillons, lavage, stérilisation, traitement des déchets. | Positionnement par rapport aux zones techniques, circuits distincts pour les produits dangereux si l’évaluation des risques le justifie. |
| Circulations et services | Couloirs, sas, vestiaires ou espaces de repos prévus au programme. | Règles de sécurité incendie et d’accessibilité applicables au site ; séparation des flux lorsque l’activité ou l’analyse des risques l’exige. |
| Locaux techniques du bâtiment | Le cas échéant : ventilation, tableaux électriques ou stockage des gaz. | Position à coordonner avec le cheminement des réseaux et les intervenants responsables des lots concernés. |
Le zonage n’est pas qu’un exercice de classification. Il aide à comparer les regroupements d’équipements, les cheminements de réseaux et les possibilités d’évolution. Une zone de support logistique éloignée des postes qu’elle alimente peut augmenter les déplacements quotidiens ; ce point est vérifié à partir des usages réels.
Cartographier les flux et positionner les équipements
La cartographie des flux représente les déplacements prévisibles dans le laboratoire. Elle permet d’optimiser l’implantation pour réduire les distances parcourues et maîtriser les risques de contamination.
Quatre catégories de flux à superposer
Les flux de personnes concernent les opérateurs dans leurs déplacements entre les postes de travail, les zones de stockage et les équipements partagés. L’objectif est de minimiser les distances pour les gestes les plus fréquents.
Selon l’activité, les flux d’échantillons peuvent relier la réception, le stockage éventuel, la préparation, l’analyse et la conservation ou l’évacuation après analyse. Leur organisation cherche à limiter les retours en arrière lorsque ceux-ci augmentent les risques de contamination croisée ou d’erreur d’identification. Dans le secteur alimentaire, le règlement (CE) n° 852/2004 encadre la prévention des contaminations : selon les opérations concernées, la maîtrise peut passer par une séparation spatiale, temporelle ou organisationnelle des activités.
Les flux de consommables et de réactifs vont du stockage central vers les postes de travail. Leur organisation détermine l’implantation des zones de stockage intermédiaire. Les produits dangereux font l’objet d’une évaluation spécifique : leur stockage est défini selon leur classification, leurs incompatibilités, les quantités concernées et l’évaluation des risques. Une ventilation dédiée est prévue lorsque cette évaluation la rend nécessaire.
Les flux de déchets sont cartographiés depuis leur point de production jusqu’à leur point d’évacuation. Selon la configuration du laboratoire et la nature des déchets, la séparation avec les flux propres peut être spatiale, temporelle ou organisationnelle.
Positionner les équipements en anticipant la maintenance
Le positionnement d’un équipement ne se limite pas à son encombrement. Les dégagements nécessaires à l’utilisation et à la maintenance sont reportés à partir des notices et des données disponibles : accès arrière ou latéraux, ouverture des portes, retrait éventuel d’un composant. Une implantation trop contrainte peut compliquer l’exploitation ou les interventions ultérieures.
Les contraintes d’environnement guident également l’implantation. Un appareil sensible aux vibrations est éloigné ou isolé des sources perturbatrices selon les limites indiquées par son fabricant. Les interactions thermiques sont examinées de la même manière. Pour une sorbonne, on évite généralement les zones de passage et la proximité immédiate d’une porte lorsque les courants d’air risquent de perturber le captage ; l’INRS ED 795 apporte des éléments de prévention sur ce sujet.
Intégrer les réseaux et coordonner les interfaces
Le plan d’implantation intègre les interfaces avec les réseaux dès la conception. Les réservations éventuelles — fourreaux, traversées ou autres attentes — sont étudiées à partir des positions validées du mobilier et des équipements, puis coordonnées avec les responsables des lots concernés.
- Électricité : besoins connus des équipements, alimentations secourues lorsqu’elles sont nécessaires et réserve éventuelle liée aux évolutions identifiées. Le tracé définitif relève du responsable du lot concerné.
- Fluides et évacuations : points de consommation, arrivées, dispositifs de coupure et contraintes de pente ou de matériaux selon le fluide. Leur dimensionnement est confirmé par l’intervenant compétent.
- Ventilation et extraction : lorsque l’activité nécessite une ventilation renforcée ou un captage à la source, l’encombrement et le cheminement des réseaux sont coordonnés avec la structure et les équipements. Pour un local à pollution spécifique, l’article R4222-11 du Code du travail prévoit notamment que le débit de ventilation est déterminé en fonction de la nature et de la quantité des polluants.
- Données : besoins de communication avec les automates et position des prises réseau en lien avec les postes de travail, sous réserve de validation par le lot concerné.
Les points d’attente et les interfaces avec les lots techniques tiers sont identifiés sur le plan d’implantation. Les plans d’exécution des réseaux, lorsqu’ils relèvent de lots confiés à d’autres intervenants, sont établis ou validés par les responsables de ces lots. Le plan d’implantation définit les emplacements et les réservations qui leur sont transmis ; il ne se substitue pas aux documents d’exécution de chaque corps d’état.

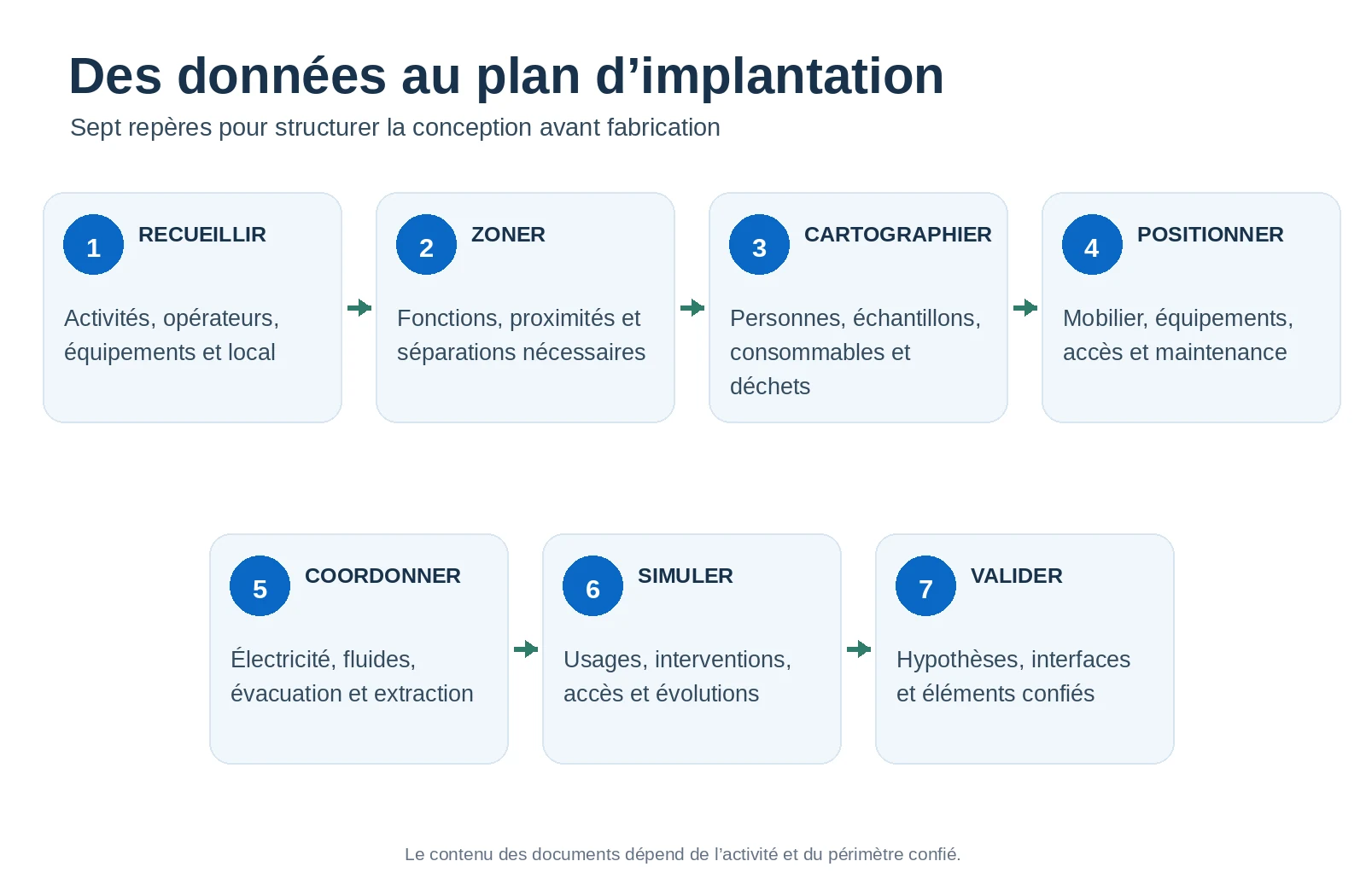

Lire les sept étapes au format texte
Vérifier et valider le plan avant exécution
Un plan d’implantation ne se juge pas seulement sur son adéquation avec le programme initial. La simulation des circulations complète sa relecture et aide à examiner les évolutions déjà identifiées.
Simuler les scénarios d’usage
La simulation consiste à parcourir le plan en suivant des scénarios représentatifs : réception et traitement d’un échantillon, intervention de maintenance ou évacuation en cas d’incident. Elle peut faire apparaître des points de congestion, des distances excessives ou des croisements que la seule relecture statique risque de laisser passer.
Lorsque les évolutions prévisibles et la faisabilité du projet le justifient, le plan peut réserver de l’espace ou prévoir des attentes pour de futurs équipements. Une distribution modulaire peut également faciliter certains ajouts ou déplacements. Pour un laboratoire existant, la conception s’appuie sur un diagnostic préalable, comme détaillé dans notre contenu sur la rénovation de laboratoire.
Points à confirmer sur le plan selon le projet
Avant la fabrication ou la commande des éléments concernés, le circuit de validation et les documents applicables sont confirmés. Pour le mobilier et les équipements compris dans le périmètre confié, la vérification peut notamment porter sur :
- le plan d’implantation général, coté et légendé, accompagné de plans de détail par zone lorsque la complexité le justifie ;
- les besoins connus en électricité, fluides, évacuation ou extraction et les points d’attente associés, sans se substituer aux plans d’exécution des lots tiers ;
- la position des réservations à transmettre à la maîtrise d’œuvre et aux entreprises responsables des lots concernés ;
- la nomenclature du mobilier avec les caractéristiques dimensionnelles, les matériaux et les options de raccordement ;
- le planning prévisionnel d’intervention pour la pose et les raccordements.
Toute hypothèse de conception fondée sur un équipement dont les caractéristiques définitives ne sont pas encore connues — par exemple une réserve d’espace ou une attente de fluides dimensionnée sur la base d’un matériel équivalent — reste provisoire. Le plan est ajusté lorsque les données définitives sont confirmées.
Faire étudier le plan d’implantation de votre laboratoire
Transmettez le programme fonctionnel, le relevé du local et l’inventaire prévisionnel des équipements. Ces éléments permettront de cadrer une première étude.
Questions fréquentes
Quelle est la différence entre un plan d’implantation et un plan d’architecte ?
Le plan d’implantation positionne le mobilier et les équipements en fonction des usages et de leurs interfaces. Les documents de l’architecte décrivent le bâtiment et son organisation dans le périmètre de sa mission. Ces pièces sont coordonnées et peuvent évoluer en parallèle ; les réservations sont ensuite reprises dans les documents des intervenants responsables de leur exécution.
Peut-on concevoir un plan d’implantation sans avoir encore tous les équipements ?
Oui, à condition de disposer d’une liste prévisionnelle avec les caractéristiques principales de chaque équipement : encombrement, masse, besoins en fluides et en électricité. Les équipements dont les caractéristiques ne sont pas encore connues font l’objet de réserves d’espace et d’attentes de fluides dimensionnées sur la base de matériels équivalents. Ces hypothèses restent provisoires : le plan est ajusté lorsque les données définitives sont confirmées.
Qui valide le plan d’implantation ?
Le circuit de validation dépend de la gouvernance du projet et des contrats en vigueur. Il associe généralement le maître d’ouvrage ou son représentant, qui s’appuie sur la consultation des utilisateurs finaux et des responsables techniques concernés. La validation est formalisée selon les modalités définies au contrat.
Le niveau de détail du plan dépend-il de la taille du laboratoire ?
La surface seule ne détermine pas le niveau de détail nécessaire. Le nombre d’équipements, les interfaces avec les réseaux, les flux et les contraintes d’usage peuvent rendre l’étude d’un petit laboratoire aussi exigeante que celle d’un espace plus vaste.
Comment sont traitées les contraintes de ventilation dans le plan ?
Les contraintes de ventilation dépendent des activités et des équipements. Pour un local à pollution spécifique, l’article R4222-11 du Code du travail prévoit notamment que le débit est déterminé selon la nature et la quantité des polluants. Le cheminement des réseaux peut emprunter un faux plafond, une gaine ou un autre parcours technique à coordonner avec la structure. La position des sorbonnes tient compte des courants d’air susceptibles de perturber le captage ; l’INRS ED 795 apporte des éléments de prévention sur ce point.
Le plan d’implantation peut-il évoluer après validation ?
Un plan peut évoluer après son approbation, mais chaque modification doit être analysée selon le stade du projet et les éléments déjà étudiés, commandés, fabriqués ou exécutés. Ses conséquences éventuelles sur le périmètre, le coût et le calendrier sont alors évaluées avec les intervenants concernés.
Quelles informations transmettre pour une première étude de plan ?
Les informations minimales comprennent la destination du laboratoire et la nature des activités, la surface et les dimensions du local avec la position des ouvrants et des contraintes structurelles, la liste prévisionnelle des équipements avec leurs caractéristiques de raccordement, et le nombre d’opérateurs par poste. Des éléments complémentaires peuvent être demandés en fonction de la complexité du projet.
Références techniques citées
- INRS ED 6551 — Conception des laboratoires de chimie (PDF) — Laboratoires de chimie
- INRS ED 999 — Conception des laboratoires d’analyses biologiques (PDF) — Laboratoires d’analyses biologiques
- INRS ED 795 — Sorbonnes de laboratoire (PDF) — Laboratoires équipés de sorbonnes
- Code du travail — article R4222-11 — Locaux à pollution spécifique
- Règlement (CE) n° 852/2004 relatif à l’hygiène des denrées alimentaires — Secteur alimentaire
